制砂廠選金模塊化設計,核心要解決的就是兩件事:裝得快、搬得走。傳統固定式選金線安裝要一到兩個月,轉場要拆管路、砸基礎、重新澆筑,折騰一次大半個月。模塊化設計把這些環節提前到工廠里完成,現場只剩下對接和調試,安裝時間能壓到三到五天,轉場時間壓到一到兩天。這篇文章把模塊化設計的思路、模塊劃分方式、快速對接的實現方法和轉場注意事項講清楚。
模塊化的本質是把選金線按功能拆成幾個獨立單元,每個單元在工廠里完成制造、裝配和測試,現場只做模塊之間的對接。
傳統選金線的安裝邏輯是:現場澆基礎、現場裝設備、現場接管路、現場接線、現場調試。每個環節都在現場做,工期長,受天氣和場地條件影響大。
模塊化的邏輯是:工廠里做完基礎框架、裝好設備、接好管路和電控、測試運行?,F場只做模塊就位、模塊間對接、整體調試。工作量從現場轉移到工廠,現場工期大幅縮短。
模塊化還有一個好處是質量可控。工廠環境穩定,焊接、裝配、接線質量比現場好?,F場施工條件差,工人水平參差不齊,質量波動大。

模塊劃分按功能來,每個模塊獨立完成一個選別環節,模塊之間用標準接口對接。
給礦模塊。包含緩沖池、攪拌桶、給礦泵、流量計和濃度檢測裝置。功能是把來料調勻到穩定的濃度和流量,供給后續選別模塊。
粗選模塊。包含溜槽或跳汰機,以及配套的給水管路和精礦排料管。功能是跑大流量,把粗粒金和大部分重礦物截留下來。
掃選模塊。包含離心機或螺旋溜槽,以及配套的給礦泵和反沖水系統。功能是處理粗選尾礦,回收細粒金。
精選模塊。包含搖床或淘金盤,以及配套的精礦收集裝置。功能是處理粗選和掃選的混合精礦,出最終精礦。
供水模塊。包含循環水池、回水泵、穩壓罐和管路分配器。功能是給各選別模塊提供穩定的水壓和水量。
電控模塊。包含配電柜、變頻器、PLC控制柜和電纜快接接口。功能是給各模塊供電和控制。
尾礦模塊。包含尾礦泵、尾礦管和尾礦池接口。功能是把選別后的尾礦排到指定地點。
| 模塊名稱 | 主要設備 | 重量范圍 | 外形尺寸參考 |
|---|---|---|---|
| 給礦模塊 | 緩沖池、攪拌桶、給礦泵 | 2到5噸 | 3米乘2米乘2.5米 |
| 粗選模塊 | 溜槽或跳汰機 | 3到8噸 | 6米乘1.5米乘2米 |
| 掃選模塊 | 離心機或螺旋溜槽 | 2到6噸 | 3米乘2米乘2.5米 |
| 精選模塊 | 搖床 | 1到3噸 | 3米乘1.5米乘1.5米 |
| 供水模塊 | 回水泵、穩壓罐 | 1到3噸 | 2米乘2米乘2米 |
| 電控模塊 | 配電柜、控制柜 | 0.5到2噸 | 2米乘1米乘2米 |
| 尾礦模塊 | 尾礦泵、管路 | 1到3噸 | 2米乘1.5米乘2米 |
模塊劃分要控制在5到8個。模塊太少,單個模塊太大太重,運輸和吊裝困難。模塊太多,對接點太多,現場安裝工作量反而增加。
快速安裝靠三件事:標準接口、快接方式、預調試。
標準接口。模塊之間的給礦管、供水管、尾礦管、精礦管、電纜,全部用標準法蘭或快接接頭。法蘭規格統一,螺栓孔位一致,現場對接不用配焊。電纜用航空插頭或重載連接器,插上就通,不用現場接線。
快接方式。管路用卡箍式快接接頭,擰緊卡箍就密封,比法蘭螺栓快得多。電纜用插拔式連接器,對準插入鎖緊就行。模塊之間的走道和護欄用插銷連接,不用焊接。
預調試。每個模塊在工廠里單獨測試,泵的流量和揚程、電機的轉向和電流、閥門的開閉、儀表的讀數,全部調好。現場對接后只做整體聯動調試,不做單機調試。
現場安裝流程:
第一步,場地平整和放線。按模塊布置圖平整場地,標出每個模塊的位置。場地平整度要求不高,模塊自帶框架底座,不要求混凝土基礎。
第二步,模塊就位。用吊車或叉車把模塊吊到指定位置,調整水平,用墊鐵墊平。模塊之間留出對接空間,一般20到30厘米。
第三步,管路對接。按編號對接給礦管、供水管、尾礦管和精礦管。卡箍擰緊,檢查密封。
第四步,電纜對接。按編號對接電源電纜和控制電纜。插頭插緊,鎖扣鎖好。
第五步,整體調試。通電通水,空載運行,檢查各設備轉向、流量、壓力。然后帶料運行,調整各模塊參數。
熟練的安裝隊伍,日處理200噸的選金線,三到五天能完成安裝和調試。

轉場比安裝多兩步:拆卸和運輸。
拆卸流程:
第一步,停機清理。各設備停機,清理溜槽、離心機、搖床里的積料和精礦。管路里的水排空,防止運輸途中凍裂或泄漏。
第二步,斷開對接。拆開管路卡箍,拔掉電纜插頭,拆掉模塊之間的走道和護欄。斷開順序按編號來,拆下來的接頭和螺栓裝袋編號,下次安裝對號入座。

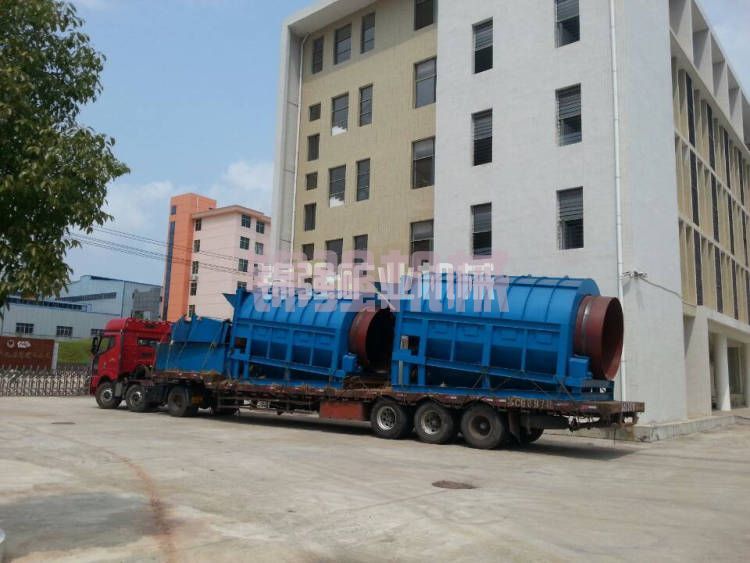

第三步,模塊裝車。每個模塊作為一個整體吊裝到平板車上。模塊自帶吊耳,吊裝方便。裝車后綁扎固定,防止運輸途中移位。
第四步,運輸。模塊尺寸和重量控制在普通平板車能運的范圍。單模塊寬度不超過2.5米,高度不超過3米,重量不超過10噸。超限模塊要辦超限運輸手續,增加成本和時問。
第五步,新場地安裝。到新場地后按安裝流程重新就位、對接、調試。因為模塊是整體運輸,管路和電纜在工廠里已經接好,現場只做模塊間對接,安裝時間和第一次安裝差不多。
轉場總時間:拆卸半天到一天,運輸看距離,安裝三到五天。近距離轉場,三到五天能恢復運行。遠距離轉場,加上運輸時間,五到七天。
模塊底座。每個模塊要有獨立底座,底座用型鋼焊接,有足夠剛度,吊裝和運輸不變形。底座上設吊耳,四個角各一個。底座下設 adjustable 墊鐵,現場調平用。
管路連接。模塊內的管路在工廠里接好,模塊之間的連接管段單獨做,兩端帶快接接頭。連接管段長度按模塊間距定,留5到10厘米調節余量。管段上標編號和流向箭頭,現場不會接錯。
電纜連接。模塊內的電纜在工廠里敷設好,模塊之間用重載連接器對接。連接器要有防水防塵等級,戶外使用不低于IP65。電纜長度留余量,一般留1到2米,方便對接。
儀表和閥門。每個模塊的儀表和閥門在工廠里調好,現場不調。流量計、壓力表、濃度計,讀數在電控模塊上集中顯示。
備件和工具。轉場時帶一套備用接頭、密封圈和專用工具。接頭損壞或密封圈老化,現場能換。
新疆哈密一個制砂廠,料源分散,三個采區輪換開采。選金線要跟著采區走,傳統固定式選金線轉場一次要半個月,耽誤生產。
改成模塊化設計后,選金線拆成六個模塊:給礦模塊、粗選模塊、掃選模塊、精選模塊、供水模塊、電控模塊。模塊之間用卡箍快接和航空插頭對接。
第一次安裝用了四天。轉場到第二個采區,拆卸半天,運輸一天,安裝三天,總共四天半恢復運行。轉場到第三個采區,同樣四天半。
對比傳統固定式選金線,每次轉場省出十天以上。三個采區輪換一次,省出一個月生產時間。選金線日處理量80噸,一個月多處理2400噸,多回收的金折算下來,模塊化設計多花的制造費用兩個月就回來了。

Q:模塊化設計比傳統設計貴多少?
A:模塊化設計因為要加底座框架、快接接頭、重載連接器,制造成本比傳統設計高10%到20%。但安裝和轉場時間省下來的收益,通常幾個月就能覆蓋差價。
Q:模塊化選金線需要做基礎嗎?
A:不需要混凝土基礎。模塊自帶框架底座,現場平整場地后墊鐵調平就行。如果場地松軟,可以鋪一層碎石或澆筑簡易混凝土地坪,但不是必須的。
Q:模塊之間的管路和電纜能反復拆裝嗎?
A:能??旖咏宇^和重載連接器的設計壽命一般500到1000次插拔。轉場頻率一年幾次的話,用幾年沒問題。密封圈是易損件,每次轉場檢查,老化就換。
Q:模塊化選金線能處理多大規模?
A:模塊化設計適合日處理50到500噸的規模。太小了模塊化不經濟,太大了模塊尺寸和重量超限,運輸困難。日處理500噸以上,建議用固定式或半固定式。
Q:模塊化選金線的回收率會受影響嗎?
A:不會。模塊化只是把設備集成方式改了,選別原理和設備參數沒變。回收率和傳統固定式選金線一樣,取決于設備配置和操作參數。
制砂廠選金模塊化設計,核心是把現場工作轉移到工廠,用標準接口和快接方式壓縮安裝和轉場時間。模塊按功能劃分,控制在5到8個,每個模塊獨立底座、獨立管路、獨立電控,模塊之間用卡箍和重載連接器對接?,F場只做就位、對接和整體調試,安裝三到五天,轉場四到五天。模塊化制造成本高10%到20%,但省下來的時間和生產收益幾個月就能覆蓋。先定處理量和流程,再劃分模塊,設計標準接口,最后在工廠預制和預調試?,F場安裝調試一兩輪,模塊化選金線就能跑順。
